工程爆破作业中炮损纠纷处理与预防措施

发布时间:2024年07月11日 阅读次数:
工程爆破施工过程中炮损处理是一项重要工作,直接影响工程能否顺利进行,与工程建设进度、质量与成本息息相关。交博根据炮损处理中存在的问题着重从如何妥善处理炮损着手,提出事前调查评估、事中监测、事后分析处理这几方面应对措施。

爆破炮损评估

1)事前调查评估阶段
在爆破作业前,严格按照国家地方相关文件规定,成立炮损赔付处理专项工作组,拟定赔偿标准,按照规定程序开展炮损工作。

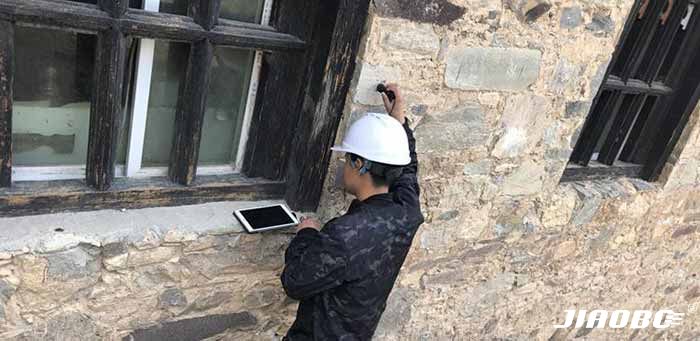

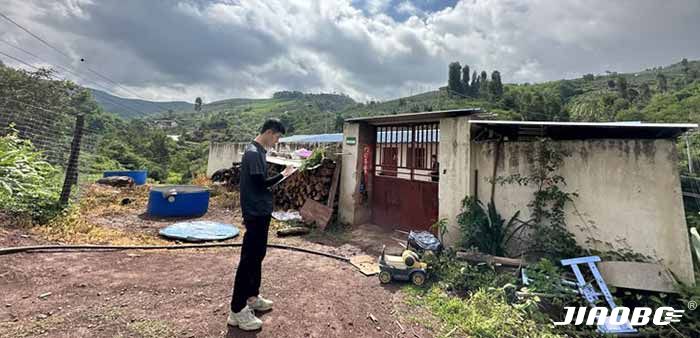

在爆破施工前作好摸底取证工作,对爆破作业点影响范围内的田地及其农作物进行现状调查,对建筑物还需登记结构型式,然后室内以及室外各处的现存裂缝,进行长度宽度的测量与记录,在测量编录裂缝的同时进行拍照,每一户建立一个裂缝测量档案,作为将来炮损赔付的基础资料。
若有必要,可进一步由指挥部协调司法部门参与,形成具有法律效力的证据,以增强后续赔偿时的证据权威性。

2)事中监测预警阶段
施工爆破前,必须提前发布施工爆破通告,说明施工爆破范围、日期、具体方式及有关安全注意事项等。
起爆前,警戒范围要有专人守护,要分别设置准备警报、起爆警报和爆破完成后的解除警报,并使附近居民家喻户晓,对爆破施工附近保存现状不佳的房屋及构筑物,加强监测预警,对爆破影响特别大的部位,进一步采取覆盖等安全防护措施。
施工爆破期间,建筑变形测量、爆破有害效应监测、现场技术指导及有害效应管控,必须立即组织现场安全处理人员和爆破安全监督员一起进行核实,并在 24 小时内进行处理。

3)事后处理阶段
爆破施工全部完成后,召开炮损工作协调会,认真查看炮损现场,开展共同取证有关工作。根据炸点周边的地形、地质结构,施爆作业状况,工作记录,施爆后群众当时的反映和前期调查取证情况,综合进行分析,对清理距离、范围作一个科学、合理的界定。
然后对炮损部位测量、测算,结合气候、房屋建造质量、裂缝新旧程度、水痕形成时间、墙面剥落状况等各种因素,得出科学、公正、切合实际的损失估价。
对照事前调查的档案记录,入户进行对照检查,进行技术评估,再根据不同影响程度予以妥善处理。若需作出赔付,与受损方依据炮损赔偿标准进行协商,确定赔付金额、支付期限,签订赔付协议。
 炮损评估鉴定

用科学、逻辑的技术手段记录爆破工程前后状态,使炮损问题有一个科学规范的处理程序,进而有一个合情合理的处理结果,避免炮损纠纷、定责不清晰,避免工期滞后,增加工程成本的现象。
